Полный цикл работ в условиях Севера: от логистики до комплектации и монтажа.

По заданию Государственного Заказчика компания МНГС Строй успешно реализовала три проекта "под ключ" в труднодоступных пунктах Севера России.

Проекты включали полный комплекс работ:

1. Комплексная закупка и логистика материалов и оборудования:

Осуществлена закупка всех необходимых материалов для обустройства стоянок:

- Железобетонные дорожные плиты;

- Щебень различных фракций;

- Геотекстиль;

- Электрощиты и шкафы, электротехническое оборудование, электроустановочные изделия;

- Металлические лотки;

- Опорные конструкции и консоли;

- Силовые, контрольные и специальные кабели;

- Комплектующие для монтажа, Металлопрокат, листовой металл;

- Телескопические мачты;

- Опоры освещения.

2. Организация и выполнение приема грузов и логистики.

Приемка материалов на нашем терминале с полной проверкой соответствия спецификациям, качественного контроля, документального сопровождения.

Консолидация грузов от различных поставщиков. Оптимизация партий для экономичной транспортировки.

Подготовка грузов к перевозке:

- Специальная сортировка по габаритам и весу, условиям хранения и перевозки.

- Изготовлена усиленная упаковка: Деревянная обрешетка, при необходимости влагозащита.

- Выполнена маркировка по ГОСТ согласно требованиям к погрузке, перевозке автомобильным и морским транспортом.

- Упаковка выполнена с учетом многократных перегрузок в пути.

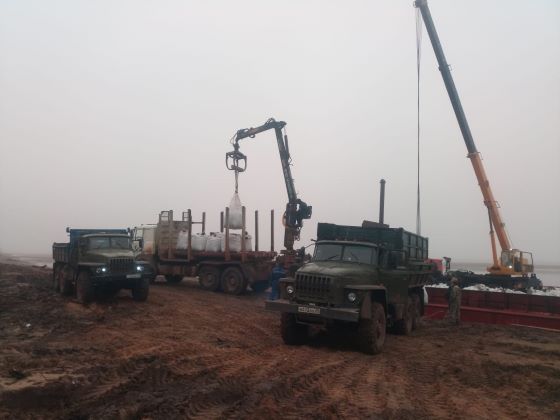

- Доставка груза в порт, погрузка на судно и крепление.

- Доставка морским транспортом к месту выполнения работ и выгрузка.

- Складирование с обеспечением сохранности до начала работ.

3. Для каждого объекта выполнены доработка и переоборудование 20-футовых морских контейнеров:

- Установка стеклопакетов;

- Утепление стен и пола;

- Укладка фанеры и линолеума;

- Окрашивание с внешней стороны;

- Отделка внутри.

В контейнерах смонтирована электропроводка для силовой сети и освещения. Контейнеры укомплектованы отопительными устройствами, огнетушителями. Внутри организованы и укомплектованы рабочие места и стеллажи. Переоборудованные контейнеры были доставлены к площадкам назначения.

4. Подготовка площадок для размещения спецтехники.

Для создания высокой несущей способности, исключения проседания и деформации покрытия, обеспечения удобного и безопасного размещения специальной грузовой техники были выполнены мероприятия:

- Выравнивание земли бульдозером на площади более 600 кв.м. Территория очищена от растительности, мусора и посторонних предметов. Выполнена планировка и выравнивание грунта бульдозером для создания ровного основания. Устранены неровности, ямы и перепады высот.

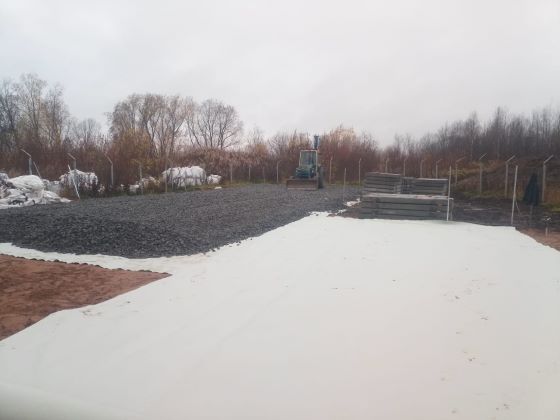

- Укладка материала геотекстиль. На подготовленное основание уложен геотекстиль, прочный нетканый материал, предотвращающий смешивание слоев и прорастание сорняков. Геотекстиль повышает устойчивость конструкции и продлевает срок службы площадки.

- Для обеспечения дренажа и равномерного распределения нагрузки на геотекстиль насыпана песчаная подушка и выровнена в горизонтальную плоскость.

- На песчаный слой, в зависимости от требований к нагрузке был уложен щебень фракции 20-40 мм и 40-70 мм, общим объёмом 400 тонн. Щебень равномерно распределен по всей площади и уплотнен виброплитой для устойчивости будущего покрытия.

- На подготовленное щебеночное основание с помощью крана были уложены железобетонные дорожные плиты. Плиты плотно стыкованы между собой, для ровной и прочной поверхности. Сваркой выполнена фиксация плит между собой для предотвращения смещения. Для обеспечения возможности заезда грузовых автомобилей выполнена отсыпка щебня. Площадки выполнены без уклонов, имеют высокую несущую способность.

5. Монтаж кабеленесущих систем.

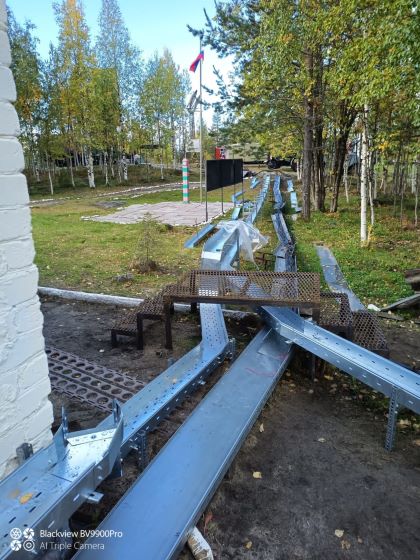

- Для обеспечения надежной и безопасной прокладки силовых электрических кабелей к специализированным автомобилям, а также кабелей освещения и связи был выполнен монтаж оцинкованных лотков.

- Проведена разметка участка в соответствии с проектной документацией.

- Металлические стойки забиты в грунт через каждые 1,5 метров на расчетную глубину с применением ручного специнструмента (копер) с обеспечением вертикальности и устойчивости стоек для последующего монтажа лотков.

- На установленные стойки были смонтированы консольные крепления из оцинкованной стали. Консоли зафиксированы болтовыми соединениями, проверена прочность и надежность креплений.

- Металлические оцинкованные перфорированные лотки были закреплены на консолях в несколько уровней с соблюдением необходимых уклонов. Стыки лотков надежно соединены для защиты кабелей от механических повреждений. В соответствии с проектом установлены дополнительные элементы: вертикальные и горизонтальные поворотные секции, переходники, заглушки.

- При пересечении дорог кабельными линиями были выполнены подземные переходы из железобетонных лотков ЛК. Внутри лотков кабели проложены в гофрированных трубах. После прокладки кабельных трасс железобетонные лотки закрыты крышками из комплекта поставки, дорожное полотно восстановлено для движения.

Все работы проводились в соответствии с техническими нормативами и требованиями безопасности.

6. Работы по прокладке кабелей.

- Прокладка силовых электрических кабелей, кабелей освещения, контрольных и сигнальных кабелей и проводников связи по лоткам.

- Выполнены монтаж лотков, соответствующих нагрузкам для всех типов кабелей.

- Кабели и провода были аккуратно уложены с соблюдением допустимых радиусов изгиба.

- Силовые, осветительные, контрольные линии и линии связи проложены раздельно в соответствии с проектной документацией, с использованием разделительных перегородок и разных уровней прокладки.

- Через установленные интервалы выполнена фиксация кабелей специальными креплениями.

- Провода согласно проектной документации были промаркированы.

- Для допуска в эксплуатацию проведены замеры сопротивления изоляции.

- Работы были выполнены в соответствии с ПУЭ, ГОСТ и проектной документацией, сертифицированными материалами и комплектующими.

- После укладки кабелей и проводов, технической проверки все лотки были закрыты крышками из комплекта лотков.

7. Монтаж сварных металлоконструкций «переходов-мостиков» через металлические лотки.

- Для безопасного перехода людей над кабельными лотками, во избежание повреждения лотков и кабелей, обеспечения удобства обслуживания на месте были изготовлены из металлопроката и стальных листов ПВЛ и установлены сварные переходные мостики.

- Конструкции были изготовлены индивидуально под параметры объекта (ширина лотков, нагрузка, условия эксплуатации).

- Смонтированы переходы непосредственно поверх кабельных лотков у площадками и опорами.

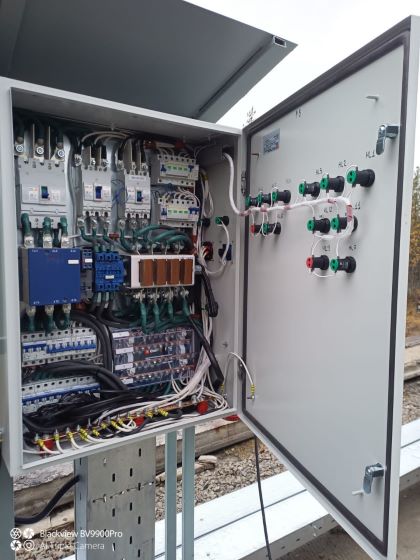

8. Монтаж щитовых коммутирующих устройств.

Для организации электроснабжения специального оборудования автомобилей, в электрошкафах были смонтированы коммутирующие устройства и аппаратура защиты.

Выполнен монтаж силового шкафа на раме по месту. В составе электрощита установлены:

- Трехполюсный рубильник с токоведущими элементами на 600В, 400А, для обеспечения двойного разрыва токоведущей цепи, с рукояткой привода внутри корпуса;

- Предохранители на 250 А, 400 В;

- Розетка штепсельная трехконтактная 250B, 16A, защищенная автоматическим выключателем с контролем наличия на розетке напряжения светодиодным индикатором.

Электропитание дополнительных потребителей выполнено с установкой щитов электроснабжения и щитов освещения, в состав которых смонтированы:

- Выключатели автоматические трехполюсные с тепловым расцепителем и электромагнитным расцепителем, с независимым расцепителем и вспомогательными контактами;

- Шина PEN из медной полосы;

- Ограничитель перенапряжения сети грозовой (ОПН);

- Индикаторы светодиодные;

- Розетка трехфазная пятиконтактная 32 A, защищенная трехполюсным автоматическим выключателем с контролем наличия на розетке напряжения светодиодными индикаторами.

Для монтажа электрощитов на площадке из металла были изготовлены на месте рамы и кронштейны.

9. Монтаж мачт связи.

- На каждом из трёх объектов был выполнен монтаж двух телескопических мачтовых устройств высотой каждого 13 метров.

- Для установки оборудования на мачтовые устройства были специально приобретены и доставлены к месту проведения работ передвижные рабочие площадки.

10. Монтаж опор освещения.

- На месте размещения площадки для автомобилей нашей компанией были установлены опоры освещения с двумя светодиодными светильниками типа «кобра» на каждой опоре, в герметичном влагозащищенном корпусе.

- Прокладка проводников для подключения каждой опоры выполнена в грунте, в гофрированной трубе.

11. Монтаж контура заземления.

- В соответствии с проектом на каждой площадке был смонтирован контур молниезащиты, заземляющие устройства.

Заключение:

Все работы выполнены компанией МНГС Строй в полном объеме в соответствии с техническими нормативами, требованиями безопасности и проектной документацией.
